领导督导

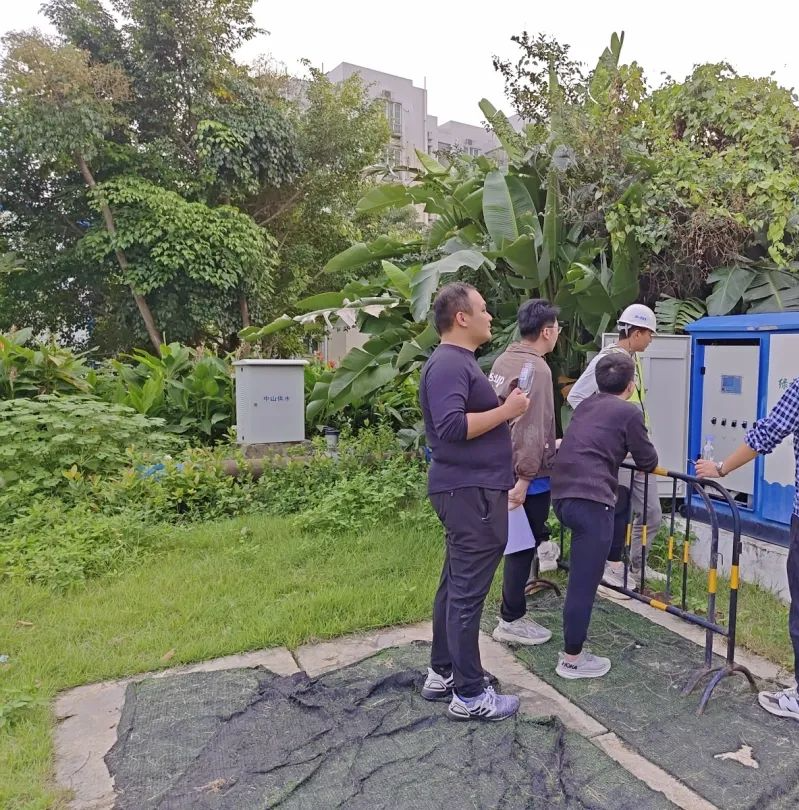

10月6日,市住房城乡建设局主要领导带队到沙溪镇六乡涌检查河涌整治成效及查漏䃼缺推进情况。检查组沿河步行,细致检查截污设施设备建设情况,检查查漏补缺施工点位工程质量安全和进度情况,并提出工作要求:一是代建办、属地镇街要与项目单位通力协作,按照科学有效的查漏补缺方案加快完成工程措施,确保河涌水质稳定达标。二是属地镇街、施工单位、监理单位要加强巡河力度,做好河涌河面及河岸保洁工作,保持水域清洁、河道畅通。三是属地镇街要加强河涌流域范围企业污水排放管控,杜绝工业污水偷排直排,发现问题及时处置。四是施工单位要加快剩余施工点位的施工进度,要把好水体项目质量安全管理关,确保项目安全、质量管理工作抓实抓到位。
工作动态
9月29日至10月12日,中心组团未达标水体整治提升工程(项目一、二、三)工作组出动32人次,先后对项目范围内港口河(港口沥涌)、新建涌、狮滘河、沙溪涌、六乡涌等河涌开展中秋国庆节期间安全检查、防台风防汛安全检查,针对现场发现的问题,要求施工单位立行立改,监理单位督促完成整改,形成闭环管理。
10月10日,市代建办前往港口镇协调解决大涌支涌水质问题,现场实地讨论分析水质问题原因,要求项目单位针对水质不稳定情况采取临时措施,避免河涌水质变差;要求属地镇街加快上游“六污”同治,加强源头治理,有效收集污水,从根本上解决河涌水质黑臭问题。
中山市中心组团未达标水体整治提升工程(项目三)项目组召开工作会议。会议提出:一要针对前期发现的问题要求各单位及时整改,进一步加强沟通协调,形成合力;二要加强检测,结合日常巡河工作对河涌水体进行取样检测,彻底消除内源污染,实现“正本清源”,巩固整治成效。
10月11日,中山市中心组团未达标水体整治提升工程(项目一)项目组组织项目单位和华北院专家开展运营前水质评估,前往港口镇沥心涌查看河涌水质、泵站等设备运营情况,分析合同关于河涌运营前水质要求。通过现场调研,有效推进运营前水质评估,确保竣工运营河涌水质改善达标。
10月12日,中山市中心组团未达标水体整治提升工程(项目二)项目组组织市工程质量中心、施工单位、监理单位、设计单位、勘察单位开展后山新开涌竣工验收,现场对管道及智能截流井等设施设备的运行情况进行检查,对初验整改情况进行复核,确认设施设备使用功能正常、初验整改已完成,顺利通过竣工验收。
推进进度
中心组团未达标水体整治工程包含5个项目、158条(段)水体。截至目前,2个项目已完成竣工验收,基本完成158条(段)未达标水体主体截污、清淤施工,目前正在全力推进整治工程收尾及查漏补缺工作。累计完成截污管道约209.2公里,管道检测约248公里,管道修复约39.5公里,清淤疏浚约180公里。通过河涌整治工程,大部分完成整治的河涌已达到消除黑臭,整治效果较为明显。

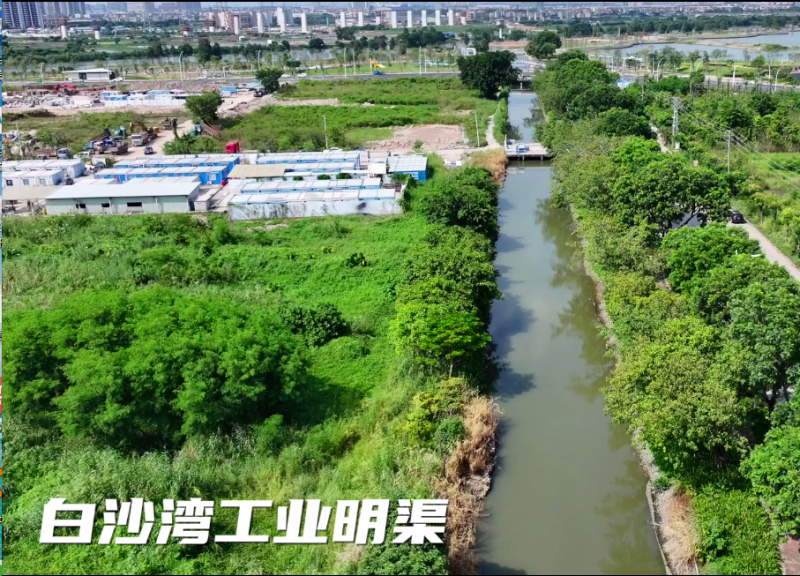

▲白沙湾工业明渠整治后效果▲
