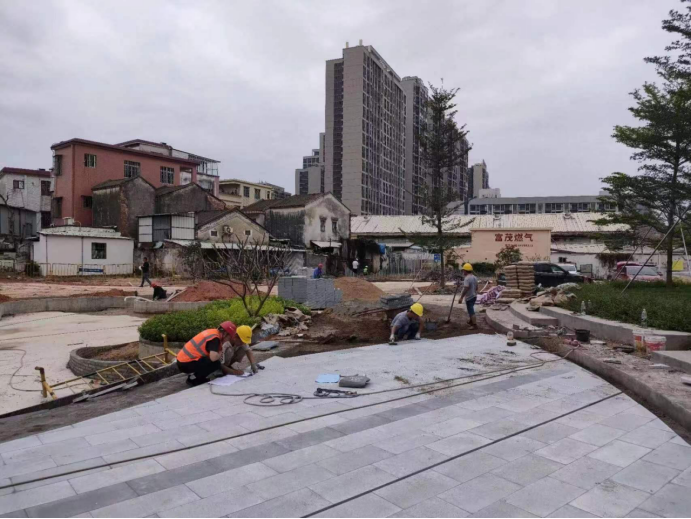

4月27日,市住房城乡建设局副局长李健新约谈中心组团未达标水体整治(项目一)施工单位相关负责人,对项目推进进度、存在困难进行分析研判,明确项目完成时间节点,要求该单位务必严格按照既定完工时间节点铺排施工计划,进一步优化施工组织,确保按时、按质、保量完成项目建设。
4月24日,中心组团未达标水体整治提升工程(项目一)工作组组织设计、施工、勘察单位召开二破浪涌及连通段水质保障研讨会,对近期该河涌出现的水质不稳定问题进行详细分析,查找原因。会议强调,要迅速开展针对性溯源摸排工作,结合实际情况制定整治方案;要加强巡河力度,采取有效措施确保水质稳定。

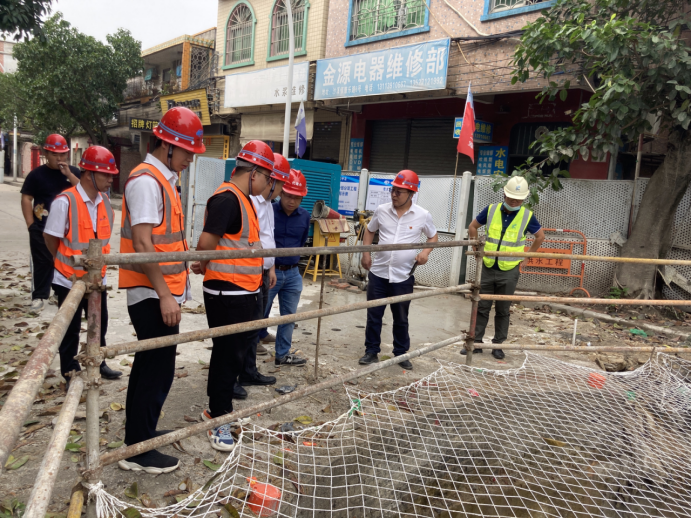

4月25日,市代建办组织相关人员对中心组团未达标水体整治提升工程(项目一、项目二、项目三 )开展专项安全检查工作,重点检查在建项目的文明施工、有限空间作业、危大工程、建筑起重机械、施工用电、防汛安全、消防安全等管理情况,对现场发现的安全生产及工程质量隐患问题,要求项目单位在限定时间内完成整改,监理单位跟踪落实整改情况。
4月26日,中心组团未达标水体整治提升工程(项目三)项目组召开岚田排山洪、岚田中心涌、鹅毛涌、南村涌、叠石涌和青岗涌截污管分部(子分部)验收会议,并到项目现场进行检查,对检查发现的问题,要求施工单位立即整改。
4月27日,市代建办组织监理单位到中心组团未达标水体整治提升工程(项目二)的张溪口袋公园、狮滘河南岸进行安全巡查,针对检查发现的工地固定围挡随意开设出入口问题,要求施工单位立行立改,监理单位督促整改完成情况。
4月27日,市代建办组织沙溪镇政府和勘察、设计、施工、监理单位召开六乡涌支管对接会议,同步要求全面梳理和衔接好中心组团未达标水体整治提升工程(项目三)截污管道与沙溪镇正在实施的厂网一体化、农污治理中的相关事宜。会议强调,各单位要统一目标,形成强劲合力,齐心协力加快推进中心组团未达标水体整治工作。
项目推进进度
中心组团未达标水体整治工程包含5个项目、158条(段)水体。截至目前,2个项目已完成竣工验收,累计完成157条(段)未达标水体主体截污、清淤施工,剩余1条河涌施工已进入冲刺阶段,目前正在全力推进中。通过河涌整治工程,大部分完成整治的河涌已达到消除黑臭,整治效果较为明显。
4月20日至4月27日,中心组团水体各项目共投入约2452人次,完成203米截污管道施工,同步开展钢板桩施工、路面恢复、管线探挖、景观绿化等工作。
